来源:云南日报
2023-09-22 21:279月22日
《云南日报》第07版
以《匠心独具铸品质工程
攻坚克难展铁军风采
——南方电网云南电网公司
500千伏鹤城输变电工程建设纪实》为题
整版关注位于昭通市昭阳区小龙洞乡寒坡岭
的500千伏鹤城输变电工程
对该工程的
建成关键
建设难点
建设队伍的坚韧意志等
进行了深入的纪实报道
全文如下
↓↓↓
500千伏鹤城输变电工程建设大事记

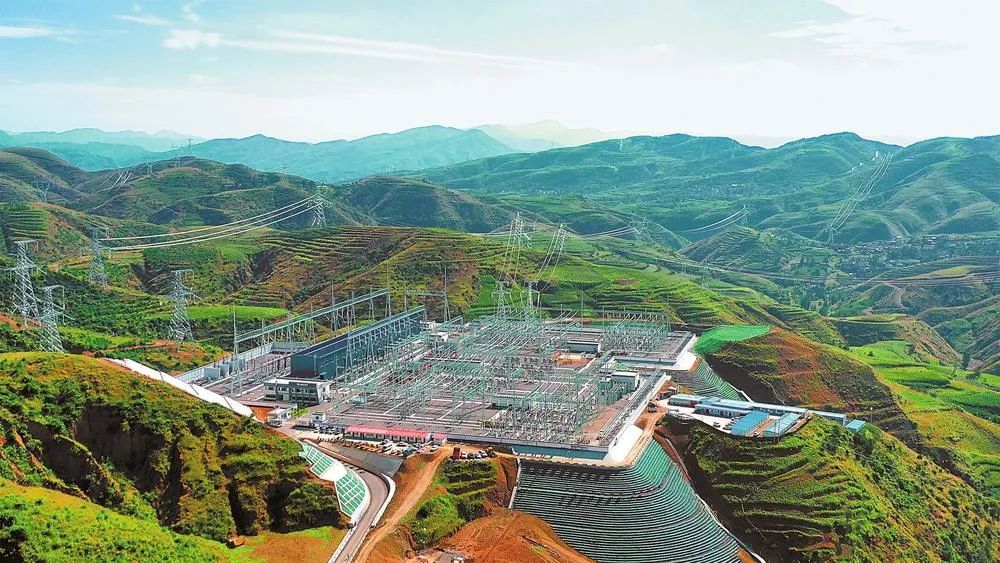

500千伏鹤城输变电工程鸟瞰 本报通讯员 赵亮 摄
“鹤城变电站带电冲击测试完毕,全部3台主变带电冲击运行正常。”9月11日8时21分,经过工作人员科学严谨的专业测试,500千伏鹤城变电站3台主变压器全部带电冲击运行正常,标志着由南方电网云南电网公司投资建设的500千伏鹤城输变电工程顺利投产,相比计划投产时间提前了49天。
500千伏鹤城输变电工程是南方电网云南电网公司落实省委、省政府打造绿色能源强省战略部署,积极服务当地产业发展,满足昭通经济社会发展用电需求的重点项目。该工程位于昭阳区小龙洞乡寒坡岭,总投资13.9亿元,新建1000兆伏安主变压器3台、500千伏线路165.81公里,改造500千伏线路270.35公里,线路途经云贵两省5个县市区。本期一次性建成投运3台1000兆伏安主变压器,是我省首期投产变电容量最大的500千伏输变电工程。
铸品质枢纽工程,展云网铁军风采。自去年9月中旬项目开工以来,南方电网云南电网公司统筹设计、施工、监理等参建各方力量,攻克了场地高差大、平均风速高、低温天气长、线路穿越中重冰区、渉网作业点多面广等诸多难题,创造了云南电网建设史上一次性投运装机容量最大、新技术新设备应用最多的绿色优质精品工程。项目建成后,将成为昭通市第5座500千伏变电站和重要电力枢纽,对我省优化电力资源配置、促进产业升级发展、助力乡村振兴具有重要意义。
凝心聚力 攻坚克难
寒坡岭,地如其名,500千伏鹤城输变电工程所在地。这里山高谷深、地质结构复杂,深层中风化岩土和强风化泥灰岩交替出现,每年11月至次年3月大风雨雪天气交替,年平均气温仅9.3摄氏度,平均风速可达6级,可谓“地无三尺平、风无三日停”。
作为工程建设总负责单位,云南电网公司建设分公司接到的是硬任务和死命令——500千伏鹤城输变电工程务必在2023年10月30日前建成投产。这意味着,按照以往常规施工进度需三年才能完成的任务,现在变成了一年时间。
吹响冲锋号,鏖战寒坡岭。去年9月中旬,500千伏鹤城输变电工程建设进入实质性施工阶段。面对时间紧、任务重、雨雪天气即将来临等诸多困难,云南电网公司以“开工即决战”的坚定信念,成立了项目部临时党支部,迅速组织30余台大型机械、300多名工人,24小时通宵轮班施工,采用三班倒模式,白天开展起吊等中高风险作业,夜晚开展低风险作业,全面掀起建设热潮。
高边坡、多冲沟、填方高度大,项目开工就遇上拦路虎。鹤城变电站站址东侧、南侧、北侧各有一条冲沟,最大填方高度达50米,西侧为挖方,边坡高度达39米。建设者们凝心聚力,攻坚克难,开工3个月就完成站址“三通一平”及土建基础施工,避免了冬季极寒天气对工程进度和质量的影响,为电气设备安装奠定了坚实基础,为后续工程建设赢得了宝贵时间。
工程新建线路途经昭通市昭阳区和鲁甸县、曲靖市宣威市和会泽县、贵州省威宁彝族回族苗族自治县,不仅要克服不良地质、成片林区、矿区等众多制约因素,还要跨省协调。云南电网公司建设分公司成立攻坚专班,多次往返云贵两地,不断破解难题,以实际行动发挥火车头作用。
工程建设涉网作业点多面广,涉及500千伏线路改接就有10条次,是近年来线路改接最复杂的项目。据统计,变电工程涉及500千伏多乐、永丰、铜都3站及镇雄电厂,线路工程跨越10千伏以上电力线路260余次,35千伏及以上线路达87条次。面对转、带、保新要求,云南电网公司建设分公司组织施工单位大量采用转供电、带电作业等不停电措施,最大限度降低了基建施工对电网安全供电的影响。
工程建设进程中,云南电网公司组织建设单位开展安全教育培训,从思想上巩固安全理念,从源头做好安全风险管控,项目部对所有进场工机具、材料、安全工器具等严格把关。同时,抓牢工程进度管控,加强物资供应、随工验收各环节衔接配合,排除万难、奋力攻坚,多措并举推动工程建设提速,最大限度提高施工效率。
创新驱动 提质增效
寒坡岭山高谷深、气候冷凉、地质条件复杂,生态环境敏感脆弱。如何在500千伏鹤城变电站站址建设中,最大限度地降低土方开挖、深沟填埋、高边坡治理等工程建设对当地生态环境的影响,着力打造三星绿色工程,实现低碳环保目标,成为摆在建设者们面前最棘手的难题。
岩土体抗剪强度是边坡支护工程设计和施工的重要参考指标。为真实准确掌握寒坡岭岩土体的抗剪强度,云南电网公司组织专家到现场进行大型直接剪切试验,对施工现场土体的物理力学性状作专题研究,获取了最接近土体实际的工程力学参数,为变电站边坡支护工程设计和施工的经济化、安全化提供了数据支撑,也为昭通地区边坡治理提供重要的技术支持。
站址边坡高度大、挖方边坡地质条件复杂、冲沟加筋土边坡施工难度大。为破解复杂边坡和地基处理难题,云南电网公司组织参建各方,全过程跟踪服务项目建设,根据开挖监测反馈数据,及时复核边坡稳定性,因地制宜优化设计方案,采用“钢筋混凝土网格梁+锚索+挂网喷浆+护脚挡墙”“抗滑桩+土工格栅+强夯”“边坡稳定与绿化美化相统一”等方式,全力打造边坡治理品质工程。
为全力打造绿色低碳示范工程,云南电网公司携手工程设计方专家,按照三星级绿色建筑设计要求,优化站内电气布置、边坡和冲沟治理方案,较可研阶段优化面积13.36亩。主变采用低能耗的三相三绕组自耦变、无励磁调压变压器,全站照明可实现自主定时开启节能LED灯具。通过优化站内给排水设施,可实现站内污水处理后中水回收,用于变电站周边植物喷洒。
500千伏鹤城变电站位于重冰区。若采用常规出线构架设计,220千伏出线间隔的宽度将大大增加,从而扩大了站内用地面积,增加了配电装置区域母线的长度,使得整个输变电工程的经济性大幅下降。为节约投资、提升效能,云南电网公司携手工程设计方创新了重冰区大偏角大张力龙门构架设计,既满足了电气工艺技术要求,又大幅减小了用地面积,极大地提高了变电站的经济性。
工程线路穿越云贵高原的乌蒙山区,线路经过的昭阳、鲁甸、宣威、会泽、威宁5个县市区,冬季冰凌天气多发频发。为确保线路在冬季冰雪环境下依旧能安全可靠运行,500千伏鹤城输变电工程配套新建了一套直流融冰装置,可满足本期新建3回500千伏线路和8回220千伏线路融冰需求,极大地提升了冬季电网供电的可靠性。
为提升工作效能,云南电网公司坚持以技术创新,带动机械、工程机具、工法等改善,快装式组合跨越架、人工开挖提倾一体机、移动式安全车等创新设备和新机具在工程建设中广泛应用。通过无人机航拍技术、3D数字化建模技术,实现了杆塔坐标纠偏、安全距离测量、线路树障分析、变电站三维建模、铁塔构件自动检测以及构件加工数据自动生成,极大地促进了工程建设提质增效。
品质工程 再谱新篇
巍巍乌蒙山,不能阻隔云网人翻山越岭,为昭通注入发展动能的必胜决心;滚滚金沙江,无法磨灭电力人连通天堑,将绿电送往神州大地的执着信念。通过一年时间的攻坚克难,500千伏鹤城输变电工程顺利投运,实现了安全零事故、质量零缺陷、物资零结余、进度零滞后、建设零违规的管理目标。
南方电网云南电网公司建设分公司党总支书记、副总经理张义烽欣喜地说:“在地方党委、政府及云南电网公司的高位推动下,在各参建单位的艰苦努力下,500千伏鹤城输变电工程在寒坡岭奇迹般崛起,得以安全、高效、优质地建成投运,极大地改善了昭通地区的电网网架,为地方经济发展和推进乡村振兴提供了强大的电力保障。”
在云南电网工程建设史上,500千伏鹤城输变电工程刷新了5个“全省之最”:本期一次性建成投运3台1000兆伏安主变压器,是我省首期投产变电容量最大的500千伏输变电工程;涉及500千伏线路改接10条次,是云南电网工程建设中线路改接最复杂的项目;本工程涉及到土建的挖填方量达到了85万立方米,是云南电网工程建设中土建工程量最大的项目;变电站站址边坡最大填方高度达50米,是云南电网工程建设中施工高差最大的500千伏变电站项目;全省新技术新设备应用最多的输变电站项目。
除大批新技术新设备为品质工程建设提供科技支撑外,云南电网公司始终牢固树立精品工程意识,坚持“党建+基建”深度融合,推动“党建优秀+基建优质”示范项目建设。工程开工伊始,云南电网公司就成立了500千伏鹤城输变电工程临时党支部,充分发挥基层党支部的战斗堡垒作用和党员先锋突击队的模范带头作用,开展了现场授旗、支部联建、树立党建林、重走长征路等系列主题活动,为建设品质电力枢纽工程凝聚磅礴力量。
与此同时,统筹设计、施工、监理等参建各方力量,聚焦工程质量管控、施工人员管控、图纸可行性确认等重点环节,层层压实责任,加强过程监督,严格进度管控,严把工程质量关。比如,云南电网公司对每一道重点工序、隐蔽工程都要求监理人员进行旁站并全程拍照回传。根据创优实施细则及评审标准,编制相应作业指导书,采用先培训、后试做、再定样的方法,对每个施工队长进行指导,确定达标后按照规范模板进行制作。
据介绍,“十三五”以来,云南电网公司累计投入84亿元加强昭通电网建设,先后建成荣兴、明通、安东等一大批输变电工程,有力支撑了云铝、成贵高铁等一大批项目落地,助力昭通斩断穷根、“满格”迈入高铁时代,成为国家西电东送重要基地。鹤城输变电工程建成后,将成为昭通市第5座500千伏变电站和重要电力枢纽,将进一步加强昭通电网与云南主网的连接,优化昭通网架结构,加强线路抗冰灾能力,降低昭通电网运行风险,支撑负荷快速增长,提高电网供电能力和可靠性,对云南优化电力资源配置、促进产业升级发展、助力昭通乡村振兴具有重要意义。

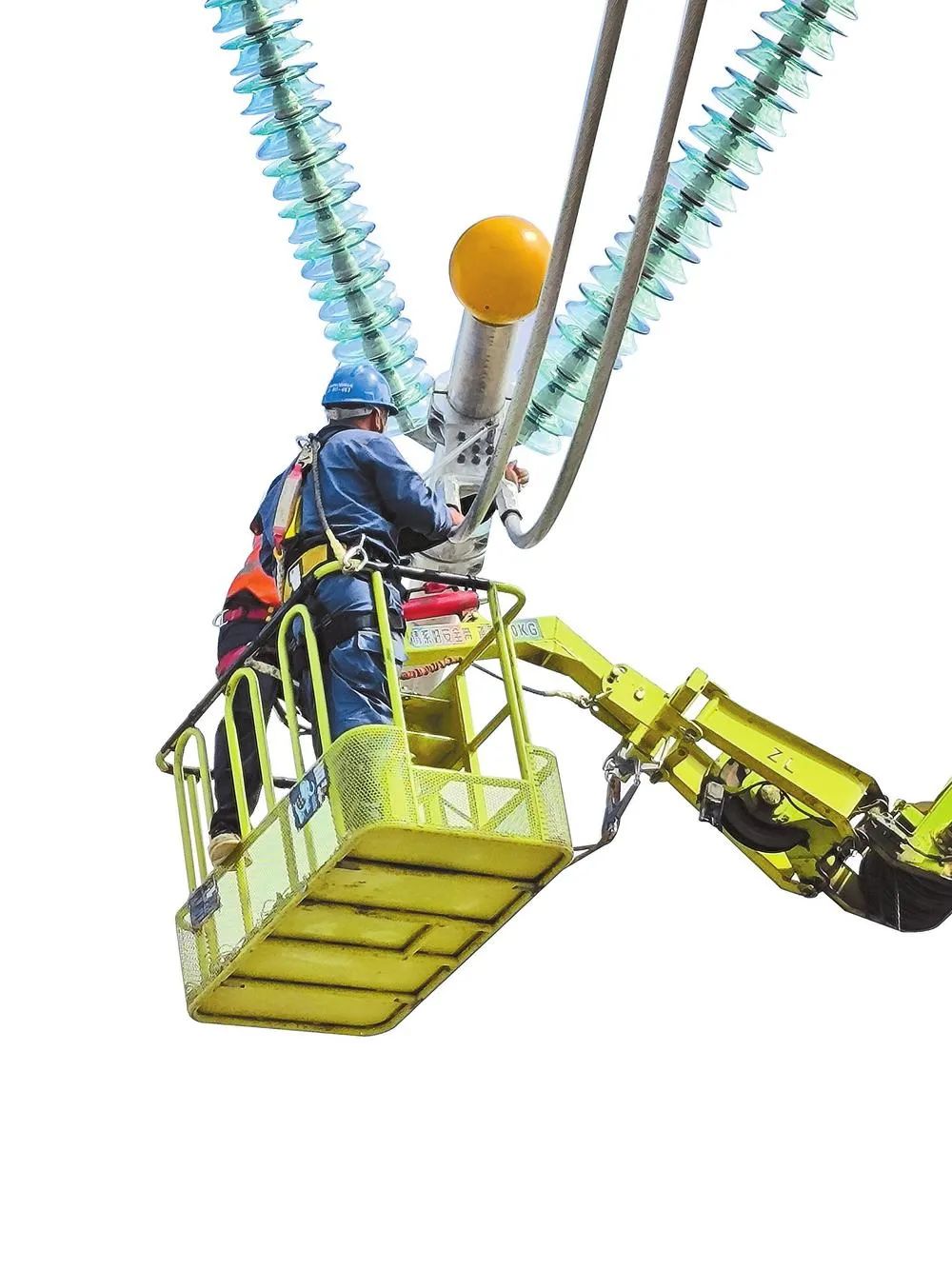

施工现场 本报通讯员 孙成龙 摄
故事
142个车轮转运一个“心脏”
对500千伏鹤城输变电工程来说,主变压器就是变电站工程的“心脏”。根据设计,该工程将一次性新建1000兆伏安主变压器3台。为确保工期,缩短主变压器的组装安装时间,南方电网公司在购买主变压器时,将原来的组装件采购成了套装件,每件主变压器比之前的体积增加了一倍。
长16米、宽5米、高4.5米,即便在不装变压器油的情况下,每台主变压器的重量也有520吨。如何将堪称“巨无霸”的主变压器转运到山高坡陡的寒坡岭,成为500千伏鹤城输变电工程建设有序推进的关键所在。
2022年秋,鹤城变电站主变压器转运工作全面启动。为确保转运工作顺利实施,昭通供电局党委成立工作指挥部和临时党支部,制定详细的运输方案,派出以副总工程师舒兴成为代表的专业团队代表业主方,负责与地方政府、建设方、监理方等的现场协调工作。临时党支部党员带头,参建各方100多人参加,组建突击队以三班倒、24小时作业的方式,打响攻坚战。
舒兴成介绍,从昭阳城区到输变电站站址有22公里路程,其中临近输变电站的段路,要经过村庄和两三公里新建的盘山公路,由于路面窄、坡度大、弯道多,主变压器转运工作难度陡然增大。经过多次现场勘查,反复沟通协调,指挥部决定在山上新建2公里公路,改造了4公里盘山公路,成功打通了运输通道。
第一台主变压器转运过程中,指挥部积极协调地方党委、政府和相关部门全力配合,采取前方拖、后面推的战术,520吨重的主变压器由72个车轮的大件拖板车承载,前方安排3辆大型拖车牵引,后方安排4辆大型车助推。
“8辆车142个车轮转运一个‘心脏’,运输现场非常震撼。”舒兴成介绍,转运工作中,每天上百人保障着60多米长的车队慢慢挪动,经过1个多月的不懈努力,终于分3批次将3台主变压器运到站址并安装好。
“正常情况下建设一座500千伏鹤城输变电站要3年时间,而我们在1年内完成这么艰巨的工程,这得益于各级各部门和社会各界的大力支持,也在于我们对主变压器的设计、运输采取了超常规的办法。”舒兴成十分感慨地说道。
奏响输变电工程科技创新协奏曲
“搞科技创新,单枪匹马可不行,要靠集体的智慧和力量。”云南电网公司建设分公司副总经理、500千伏鹤城输变电工程临时党支部书记孙灿认为,搞输变电工程科技创新是一项集体攻关行动,只有把各方力量凝聚起来,整个队伍才能形成合力,输变电工程科技创新这个大合唱才能唱好。
500千伏鹤城输变电工程所在地寒坡岭,大风雨雪天气频发、施工环境恶劣,加之没有任何成熟经验,创新技术一直难以突破。该工程项目经理卢泓冶带领的创新团队,针对线路金具在大风天气出现舞动导致球头断裂等问题进行了攻关,发明了高压输电线路引流线防风抗振金具。
“抗振金具的先进之处在于利用钢绞线外层股线与阻尼橡胶的摩擦抵抗风振动能。新金具将耐张线夹出口危险点前移,保证强风来袭时,可以通过能量转换及消耗来保证线路的正常运行。”卢泓冶介绍。
针对工程中的难点,云南电网公司建设分公司第一业主项目部作为输变电工程科技创新的牵头单位,统筹设计、施工、软件及设备厂家的各级技术人员,发挥各自的作用,作决策前充分听取正反两方面的意见,以业主项目部各负责人为主成立多个创新小组,在工程设备零件、设计软件、安装工器具等方面果断拍板,勇于担当,进行创新突破。
据介绍,500千伏鹤城输变电项目开工以来,云南电网公司坚持以技术创新,带动机械、工程机具、工法等改善,快装式组合跨越架、人工开挖提倾一体机、移动式安全车等创新设备和新机具在工程建设中广泛应用。3D数字化建模技术、大型直接剪切试验、重冰区大偏角大张力龙门构架设计等创新技术,为品质工程建设提供了科技支撑。
顶风冒雪鏖战寒坡岭
“去年冬天特别冷,我们发扬愚公移山的精神,顶风冒雪挖填了80多万立方米的土石方,削平了一座山头,填平了多条冲沟,开工3个月就完成了‘三通一平’和基础工作。”回想起去年在寒坡岭开展鹤城变电站土建作业攻坚战的场景,云南送变电公司变电公司副经理、鹤城输变电工程项目经理刘鑫记忆犹新。
寒冬腊月,寒坡岭的天空飘着雪花,刺骨寒风刮个不停,鹤城输变电工程场平施工现场却是一派热火朝天的施工景象。虽然临近春节,但是百余名工人依然坚守一线,在保证工程质量的基础上,抢抓工程进度,确保春节前完成“三通一平”及土建主体。
进场公路修通、土石方运完、场地也平出来了,工程建设本可以正常推进,但是新问题又来了。2022年冬天,寒坡岭连续10多天持续低温,施工现场大风雨雪交加,要想在极端恶劣的施工环境下保持高效率施工极为困难。
面对极端天气和施工环境,参建各方迎难而上,咬定目标不放松,斗严寒、抢工期、追进度,跑出项目建设加速度。开工仅3个月就完成了近半年的施工任务,提前完成了阶段性进度目标,为后续施工及工程创优抢出了宝贵的时间。
“千难万难,不畏难就没有真难。”云南电网公司建设分公司副总经理、500千伏鹤城输变电工程临时党支部书记孙灿说,短短3个月时间完成了半年的任务,靠的是一个科学的架构、一项顺畅的机制、一支执行力超强的队伍,是广大党员干部迎着大风冲、顶着困难上、勇于化不可能为可能的奋进精神和昂扬斗志。
经过一年时间的攻坚克难,500千伏鹤城输变电工程顺利投产,滇东北乌蒙山区再添一座重要电力枢纽工程。凭借高效的管理与坚定的决心,鹤城输变电工程的建设者们采用超常的韧劲,精心编制施工方案,挂图作战强势推进,倒排工期争分夺秒,日干夜干,苦干实干,以愚公移山精神,谱写了一曲精彩乐章。
