比原计划投产时间提前49天 昭通500千伏鹤城输变电工程投产

 2023-09-12 15:27  来源:昭通新闻网

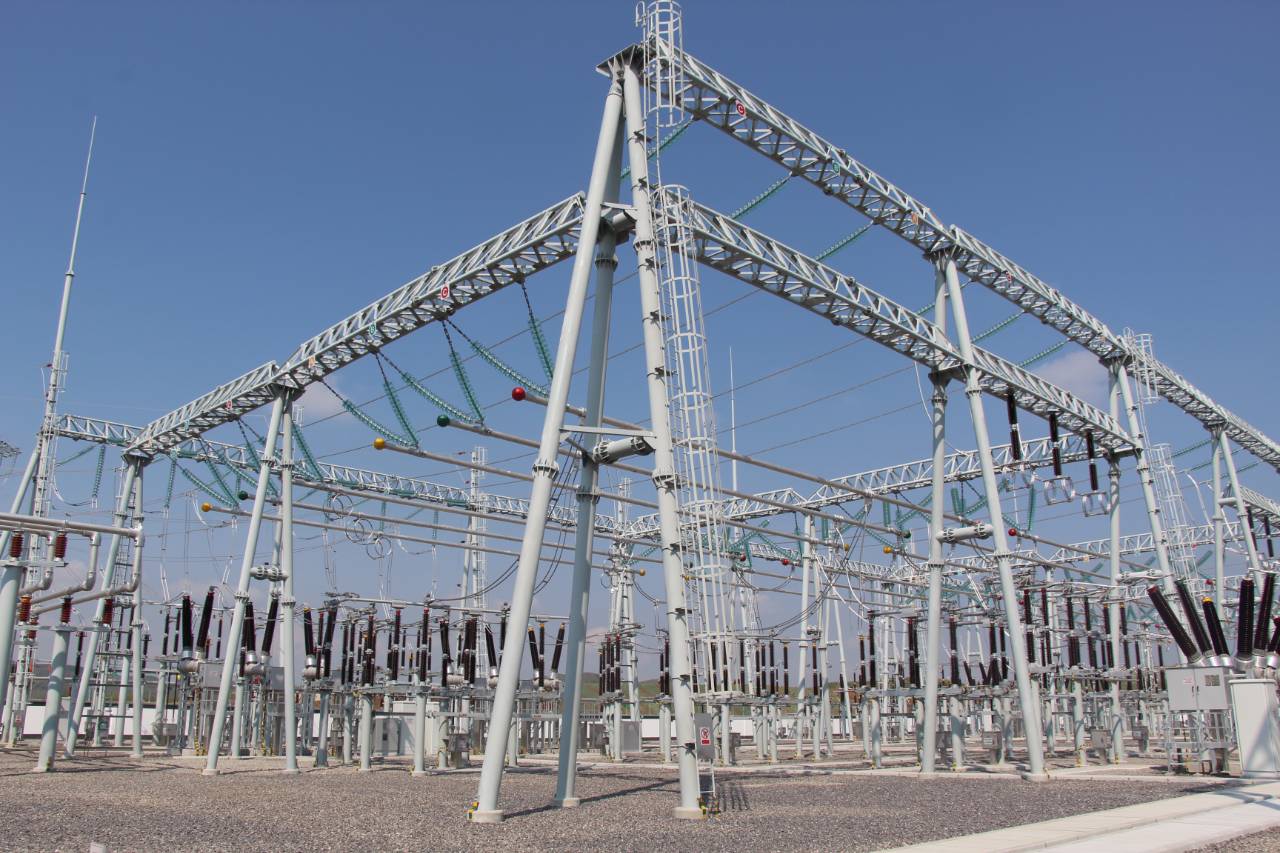

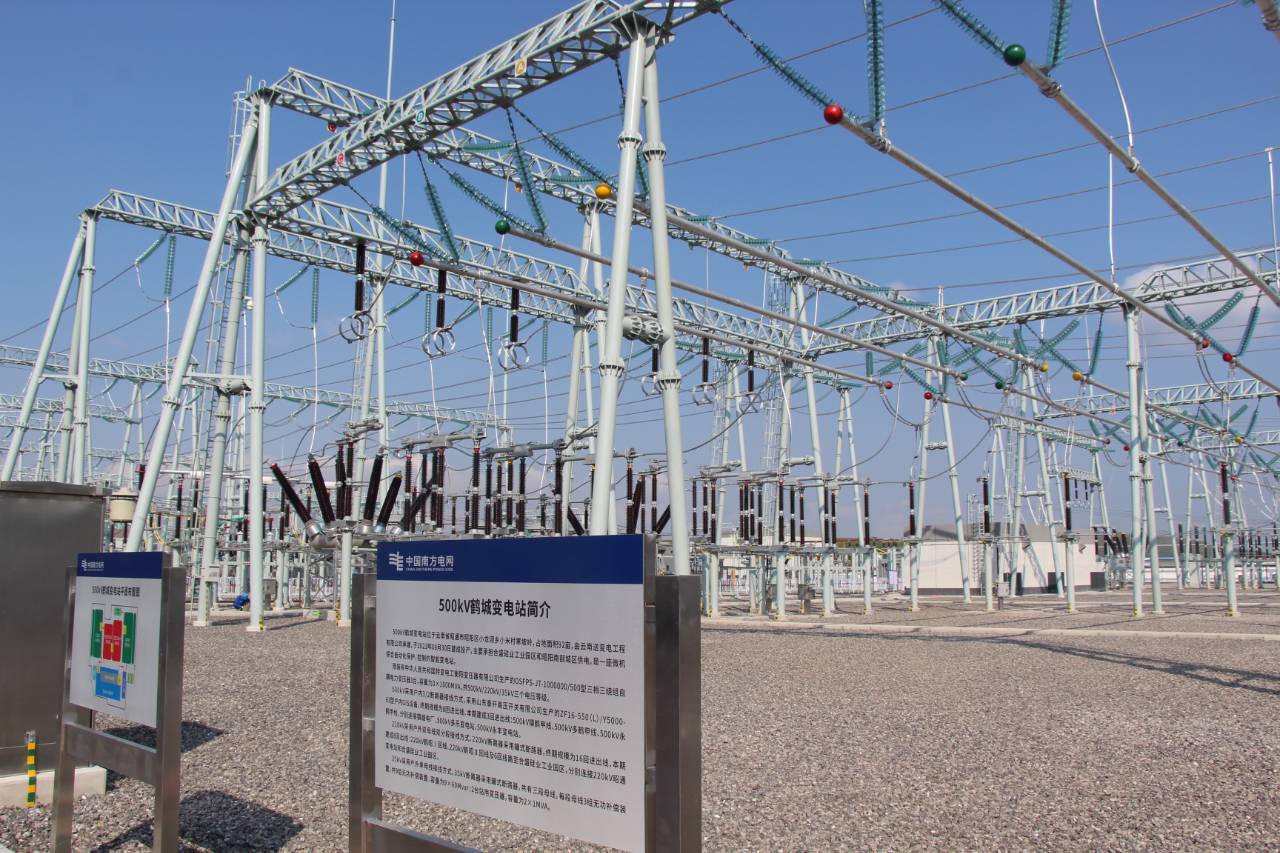

911日,随着500千伏鹤城变电站全部3台主变压器带电冲击运行正常,由云南电网公司投资建设的500千伏鹤城输变电工程顺利投产,比原计划投产时间提前了49天。

鹤城输变电工程位于昭阳区小龙洞回族彝族乡小米村寒坡岭,占地152亩,总投资13.9亿元,新建1000兆伏安主变压器3台,新建500千伏线路165.81公里,改造500千伏线路270.35公里,线路途经昭阳区和鲁甸县、曲靖市宣威市和会泽县、贵州省威宁彝族回族苗族自治县。该工程一次性建成31000兆伏安主变压器,投产的主变电容量达到了3000兆伏安,是云南省首期投产变电容量最大的500千伏输变电工程。同时也是近年来土建工程量最大和线路改接最复杂的项目,涉及土建工程挖填方量达85万立方米,涉及500千伏线路改接10条次。工程自去年915日开工建设以来,云南电网公司树立“今天再晚也是早,明天再早也是晚”的效率意识,统筹设计、施工、监理等参建各方力量,优化施工组织、加大施工调度、强化要素保障,攻克了场地高差大、平均风速高、低温天气长、涉网作业点多面广等诸多难题,大量采用转供电、带电作业等不停电措施,最大限度地降低了基建施工对电网安全供电的影响。针对工程线路穿越中重冰区的实际,配套新建了1套直流融冰装置,满足本期新建3500千伏线路和8220千伏线路融冰需求,确保线路安全可靠运行。

市委、市政府高度重视工程建设,成立工作专班服务保障工程快速推进。昭通供电局主动发挥属地优势,为推进工程建设提供各种保障和服务。

开工即是决战。为了抢抓工期,施工单位迅速组织30余台大型机械、300多名工人投入施工,优化施工流程,采取24小时轮班施工,开展QC攻关,提高施工效率。开工后3个月即完成了场地“三通一平”及土建基础施工,避免了冬季极寒气候对工程进度和质量的影响,为电气设备安装奠定了坚实基础。鹤城变电站站址场地类型为高原型剥蚀、侵蚀山地地貌,以荒地、旱地、沟壑为主,植被不发育,石漠化现象严重,为建设三星绿色工程,实现“绿色建造、低碳发展的目标成为建设者面临的一道难题。施工单位采用多种边坡治理技术,综合施治,大量采用土工格栅反包生态袋,实现边坡稳定与绿化美化相统一,并种植适宜当地气候特点的灌木,为创建绿色建造示范工程添砖加瓦。

同时,施工单位开展技术创新、提质增效,运用创新成果,带动施工机具、工器具、工法提升,提升施工效率。快装式组合跨越架、便携式溜槽、新型绞磨器、液压剥线器、智能张牵机、移动式安全车等一大批创新设备、机具得到广泛应用。

500千伏鹤城输变电工程是云南电网公司落实省委、省政府打造绿色能源强省战略部署,积极服务当地产业发展,满足昭通经济社会发展用电需求的重点项目,也是昭通水电硅项目的一个配套项目,为昭通水电硅项目提供供电服务保障。工程投产后,将成为昭通市第5500千伏变电站和重要电力枢纽,将进一步加强昭通电网与云南主网的连接,对优化昭通网架结构,增强线路抗冰灾能力,提高电网供电能力和可靠性,助力昭通乡村振兴具有重要意义。

昭通日报记者 王明贵 /
