5月10日,随着110千伏亨地输变电工程1号、2号变压器经过5次冲击带电运行正常,标志着110千伏亨地输变电工程正式投入运行。

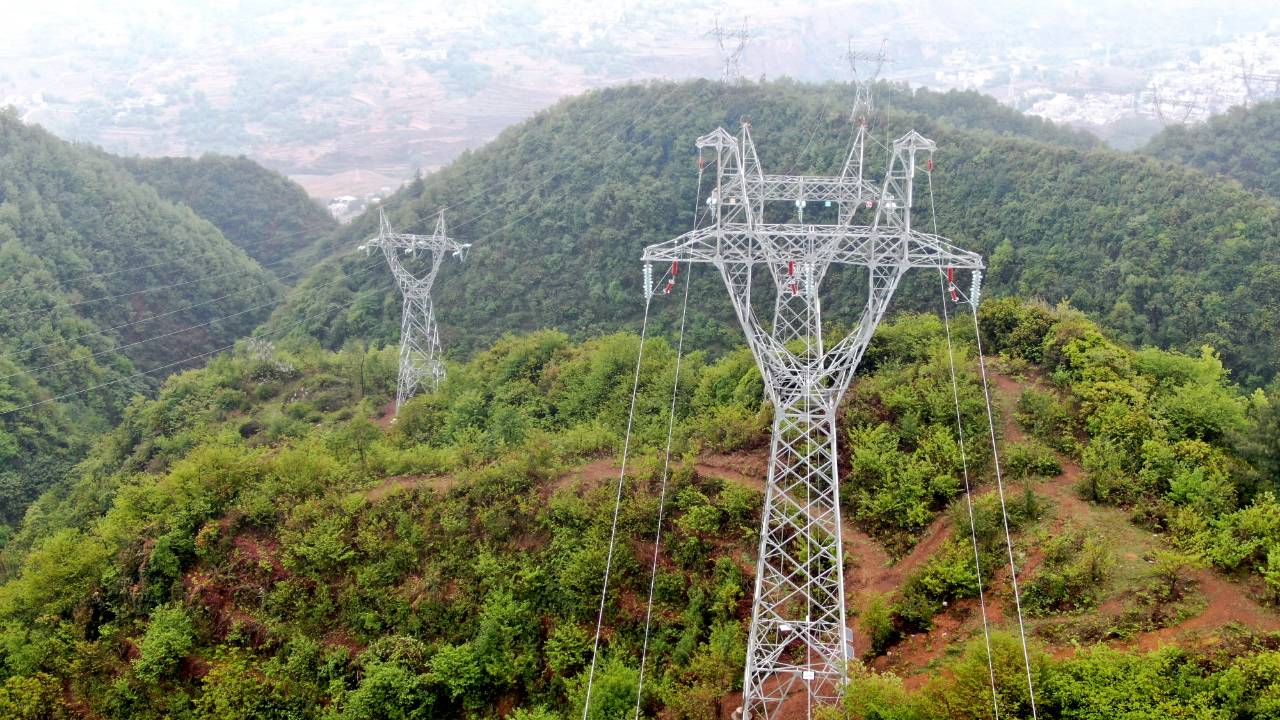

110千伏亨地输变电工程项目位于镇雄县泼机镇,项目投资1.2亿元,于2022年11月1日开工建设,该工程新建一座110千伏变电站,新装2台容量为50兆伏安的变压器,组立铁塔111基,架设线路长28千米。

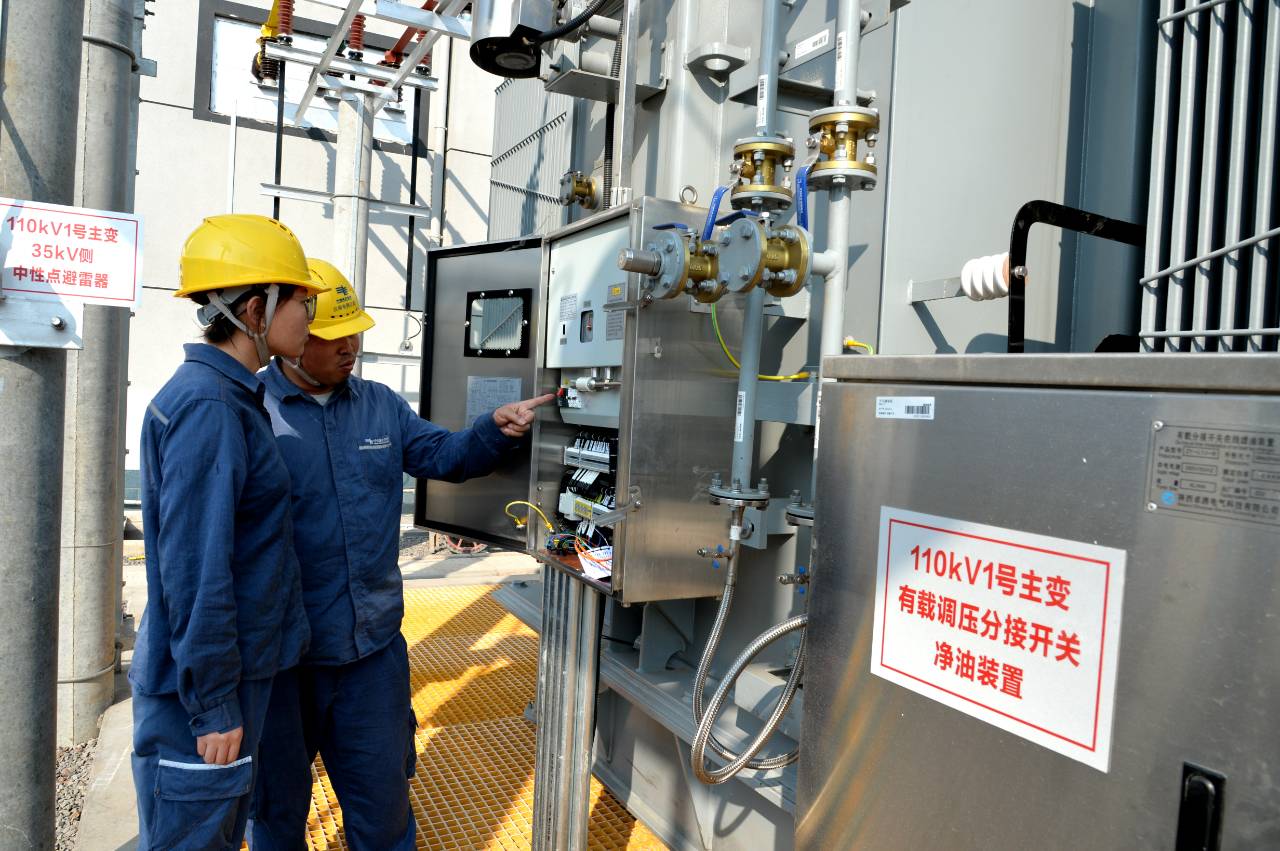

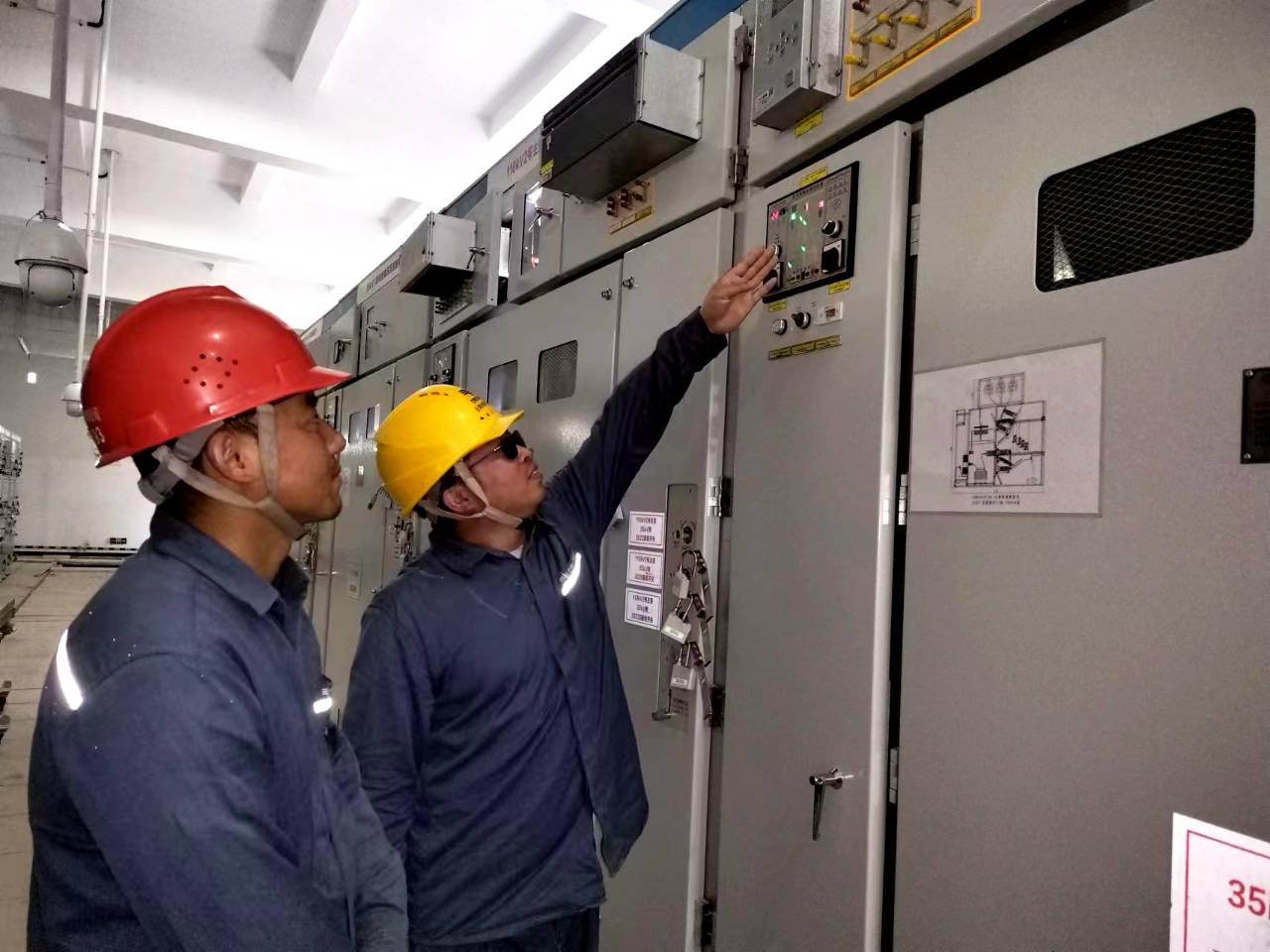

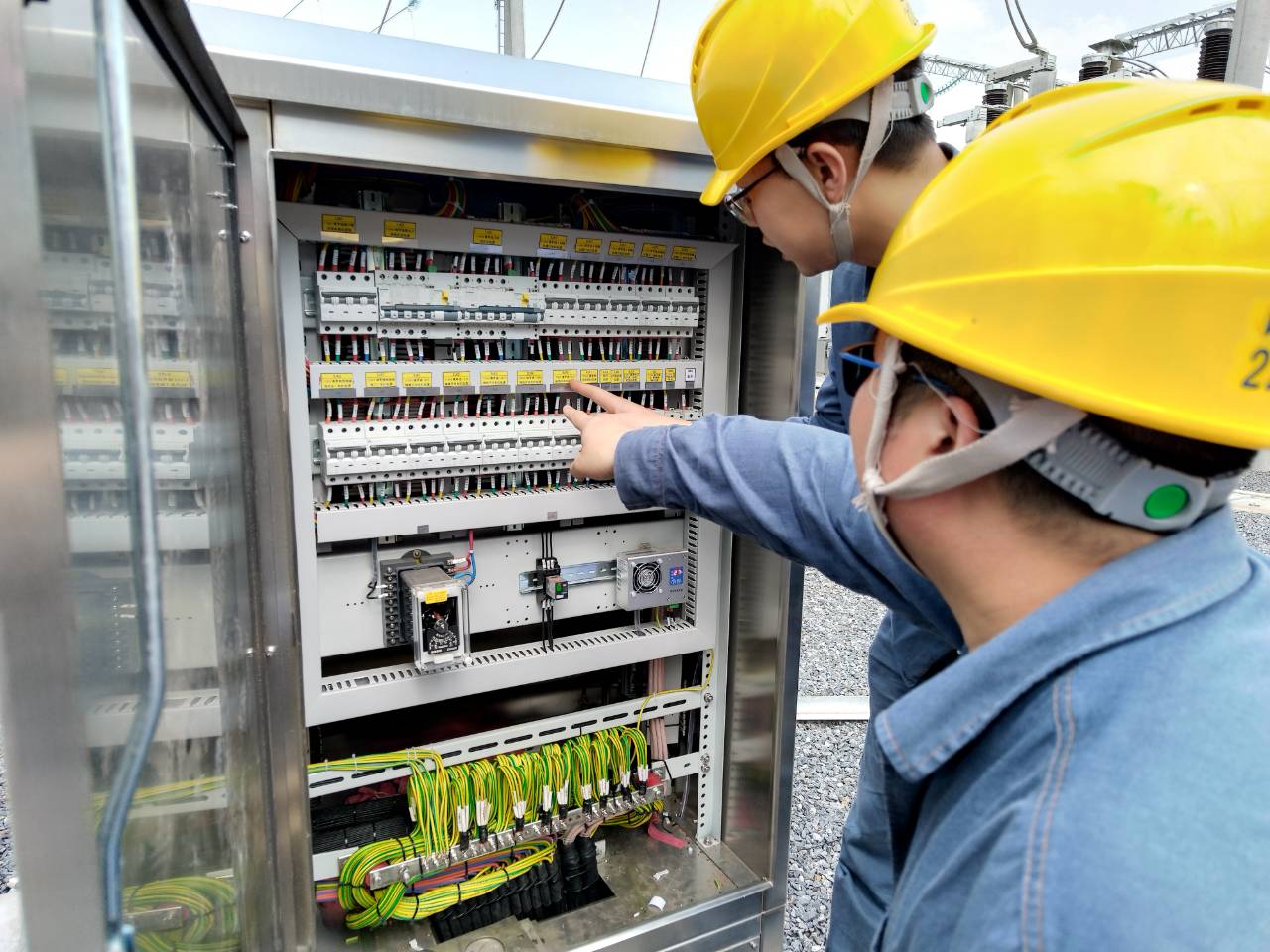

从开工建设到建成投入运行,整个项目建设时间仅用了6个多月,按照常规施工,新建一个同等规模的输变电工程需花一年时间,在如此短的时间内完成项目建设任务,昭通供电局采取了一系列措施快速推进项目建设进度,特别是项目建设到收尾阶段,为了确保项目“零缺陷”投产,电力工人在今年“五一”假期仍加班加点检查调试设备和进行各种实验,为项目投产做足准备工作,确保所有设备安全投入运行。

为加快项目建设进度,昭通供电局派出工作人员进驻生产厂家监造、督促加足马力生产,保障物资及时到位,满足施工需求。业主、设计、监理、施工单位现场集中办公,提高沟通效率。土建、电气安装作业投入大量人员实施三班制昼夜不停地施工,保证了施工进度。

由于该变电站的输电线路所经过的地区属30毫米重冰区,为确保项目建成后能安全稳定运行,昭通供电局不仅加快建设速度,而且还改进了施工技术,大力提升110千伏亨地输变电工程的抗冰能力。该工程有2条线路约17千米途经30毫米重冰区,昭通供电局在设计阶段就考虑重冰区的不利因素,采用铝合金钢芯铝绞线,并加装了地线融冰故障判定定位装置、覆冰在线监测系统,变电站内加装融冰刀闸,以提高输电线路的防冰抗冰能力。

110千伏亨地输变电工程投入运行后,将与现有的35千伏泼机变电站形成专线供电模式,有效解决镇雄县东部片区35千伏泼机变电站变压器过载问题,电力输送能力显著提升,供电方式更加灵活,且能满足周边煤矿双电源及新增负荷用电需求,解决镇雄县东部片区内部分10千伏线路超长问题,优化泼机镇10千伏供电线路网架结构,提升镇雄县东部片区电网的供电可靠性和供电能力。
