来源:云南网

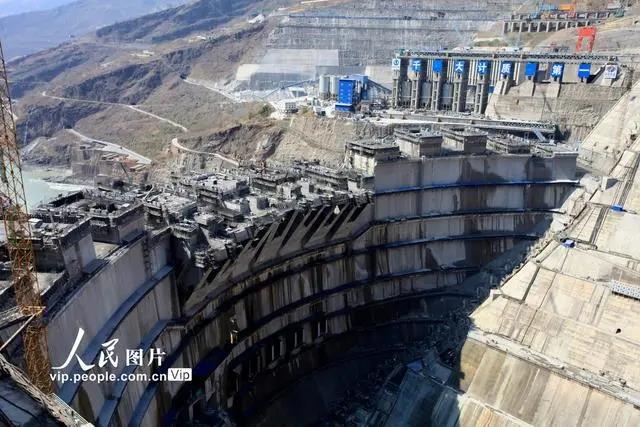

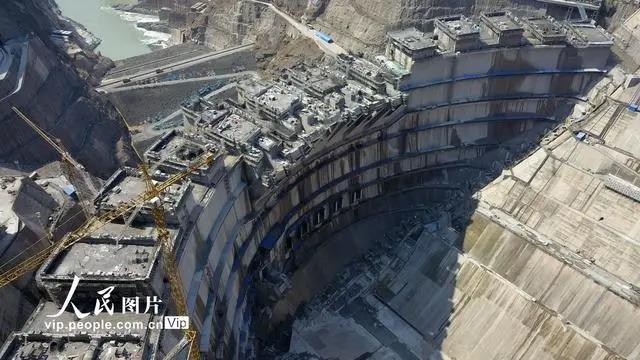

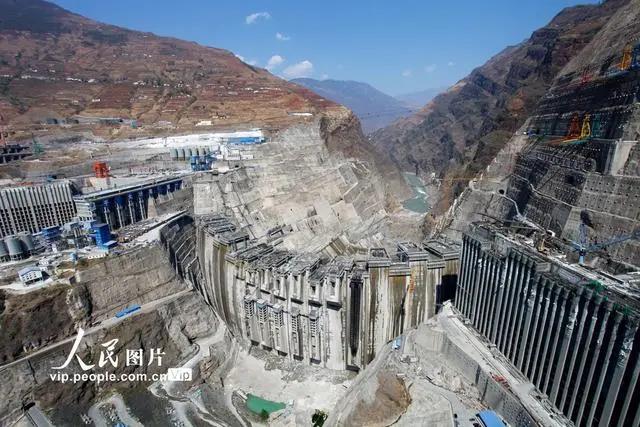

2020-04-21 15:24近日,白鹤滩水电站工程水垫塘反拱底板完成最后一仓混凝土浇筑,在经过22个月的紧张施工之后,这个世界最大规模的反拱型水垫塘顺利完工,白鹤滩水电站工程已基本具备基坑进水条件。
水垫塘是大坝工程重要的泄洪消能设施。白鹤滩水电站水垫塘采用反拱型底板复式梯形断面设计,两侧设有拱座和边墙,集保障塘体稳定与改善底板水力条件为一身。水垫塘体长度360米,宽度130米,混凝土总方量约50万立方米。充水后将形成深度达48米的水垫,承担高水头、高流速、巨泄量的泄洪消能任务,最大泄流量可达30000立方米每秒,最大泄洪功率达60000兆瓦。
水垫塘施工工艺复杂,过流面平整度及外观质量要求高,厚度达4米的反拱底板需一次性浇筑成型。白鹤滩工程建设部(以下简称建设部)联合参建方对下料和抹面等施工方案进行优化,摸索出成套的标准化施工工艺和精细化的保温保湿措施,使水垫塘达到塘体体型精准、混凝土耐磨抗裂,过流面平整光滑的精品工程质量标准。
在水垫塘施工过程中,建设部联合参建各方执行日碰头制度,深入分析设备配置与施工安排,克服施工场地受限、干扰大、工期紧等不利条件,实现了高强度连续施工,保障了水垫塘按期充水度汛。水垫塘工程建设以来未出现质量安全事故,混凝土施工质量优良、过流面平顺光滑,未出现温度裂缝。
目前,建设部正在有序推进2020年水垫塘充水前各项工作。
在川滇两省交界的金沙江上,机器轰鸣,“超级工程”白鹤滩水电站已全面打响复工战。作为我国仅次于三峡水电站的全球第二大水电站,白鹤滩是世界在建最大的水电站,2020年是该工程的建设高峰年,目前建设者们奋战在一线,在持续做好疫情防控的前提下,全力推进工程建设。
来源:云南网丨人民网
