云南昭通革命老区群众家里更亮堂了 ——昭通供电局五个应急项目提升返乡群众用电质量

 2020-01-21 16:36  来源:昭通新闻网

 ——昭通供电局五个应急项目提升返乡群众用电质量

春节将至,云南省昭通市镇雄、彝良、盐津等地盖新房、结婚等喜事儿接二连三。外出务工人员纷纷赶回老家过年,一路上,广东、浙江、上海等外地牌照的车子排着长长的队伍行驶在相间小路上。集市上卖年货的商贩吆喝着,春联、各式各样的水果、玩具应有尽有,处处张灯结彩,大街小巷年味儿十足。

每年春节,大量外出务工人员返乡过年,用电负荷增长迅猛,2019年春节期间,昭通的镇雄、盐津等地部分区域的用电负荷一度增长,尤其是庙坝、洛旺、雨河等五个乡镇的35kV庙坝、洛旺、盐源、雨河、黑树变电站过负荷。为了让当地老百姓在2020年春节前就能用好电,过一个亮堂、温暖的春节,昭通供电局特向云南电网公司申请了35kV庙坝、35kV洛旺变电站二期工程等五个应急项目,对相应的变电站进行增容改造,提升变电站的装机容量,增强供电能力,以满足当地老百姓的用电需求。

抓时间抢工期圆满完成项目建设

五个应急项目分布于盐津、彝良、镇雄三县,点多面广,站与站之间的距离非常远,最近的两个变电站相距20多公里,加之变电站都建设在高山上,离县城比较远,而且项目建设的有效时间非常短,五个应急项目于2019年9月30日开始启动可研,2019年11月才具备初设条件启动初步设计。要在2020年春节前建设完毕并投入使用,留给项目建设的时间只有两个月左右的时间,可想而知建设的紧急性。在两个月左右的时间内需要完成项目的初设、施工图设计、物资采购以及现场施工,难度不言而喻。加之建设时间恰恰在冬季,高海拔地区多数都多雨雾和冰凌天气,也给建设带来诸多不利影响。

针对项目建设时间短的难题,昭通供电局主动出击,倒排工期,定出设计图纸、物资采购、物资到货的时间节点。昭通供电局下设专门的业主项目部,业主项目部和设计单位一起分项目制定设计进度计划,每个项目安排一个专人跟踪并负责沟通相关设计过程中的问题,设计进度分解至天。对于个别设计进度滞后的设计单位,直接邀请至现场进行设计,过程中有需要业主项目部协调解决的问题,当场组织人员解决。在物资采购方面,按照现有的采购管理流程,从物资申报、签订合同、技术图纸确定至设备生产,主变、开关柜、断路器、电力电缆等需要的时间大约在两个半月,显然这不可能完成该应急项目。为了确保设备、材料准时到场,业主项目部根据设计图纸及时的进行了物资申报并制定了物资到货管控表,及时跟踪采购的每一个环节并催促相关单位办理。合同签订后直接邀请相关设备单位及设计单位在现场面对面沟通确定图纸,并给设备单位说明项目建设的意义,出具催货函、设备图纸参数确认函,五个应急项目建设期间给设备供应商共发函35个。

在2019年11月22日施工单位进场前,昭通供电局局领导组织规划建设管理中心和各参建单位召开了五个应急项目的动员大会,强调了五个应急项目的意义,对应急项目的建设作了周密的安排部署。对五个应急项目大的时间节点提出要求,要求各参建单位必须分别安排专人负责每个应急项目,在项目建设过程中发现任何问题后当天暴露,业主项目部统一协调解决,做到问题不过夜,保证施工进度。五个应急项目所涉及的5座变电站均带电运行,施工环境复杂,安全风险大,管控难度大。为了在工期紧、任务重的情况下圆满完成建设任务,昭通供电局对五个应急项目进行了统筹策划。业主项目部组织监理单位和施工单位分别编写了《施工组织措施》《专项方案》《验评计划》《应急预案》等专项方案,并进行了审查,确保实施方案可行。组织施工单位、监理单位进行了人员资质审查、工器具审查、原材料报审等审查,确保进入项目工地的人员有资格工作,进入项目工地的原材料符合国家标准和项目建设标准。

项目部负责人谢浩介绍道,按照正常物资采购流程,合同签订要20天左右,图纸确认要10天,生产要45天。显然不满足这五个应急项目建设的要求。为了满足项目要求,我们制作了物资清册台账,每隔1天跟踪物资采购流程和物资生产的进度。对于部分不受控的物资厂家,邀请厂家和设计现场确认图纸和物资生产里程碑进度。
项目建设期间,业主项目部每周都对工地进行安全、质量、进度检查,检查工程中对发现的质量、安全问题现场整改,以此保证工程的安全、质量。在50多天的建设过程中,规划建设管理中心共组织图纸会审、设备图纸确认、项目协调会等会议10多次,平均每周一次,现场提出整改问题63次。整个项目,昭通供电局规划建设管理中心、变电运行部、调度控制中心等5个部门,以及参建单位共计400余人密切沟通,通力合作,分别在5座变电站加班加点地开展各项工作。

由于5座变电站都在偏远山区,部分路段时常出现塌方和堵车现象,加之雨雾、冰凌天气较多,造成物资运输非常困难。每次大件物资到现场的那几天,就需要协调各建设单位做好设备进场准备,在许多弯道急而且非常窄的路段,需要跟当地老百姓沟通协调,尽量不要开车到路上,或者安排人员分别在路的两端劝说,疏通交通,避免物资因堵车无法及时运送到现场。

同时,工作人员要随时往返于各个站点及住所,花在路上的时间也较多,每次对5座变电站安全检查或项目协调时都需要将近4天时间,去变电站安全检查时平均每天在车上的时间达到8小时。路上耽搁的时间较多,工作人员一下车就继续工作,由于往返于各个点,大家的腰都疼得不得了。为了赶工期,大家的吃喝拉撒几乎都在变电站内解决,饿了就泡一盒泡面,吃完马上工作,有人因为吃泡面吃得太多,到后面看到泡面就想吐。偶尔能够吃个盒饭,也是一种奢侈的享受。

项目部负责人谢浩:“我每天平均电话100个左右,耳朵随时嗡嗡地响,而且总感觉电话一直在响,偶尔有点时间小睡一下,可一闭上眼睛满脑子都是这几座变电站,各种图纸。”云南建源电力工程有限公司王付熊:“我们组织了300多人参加这五个应急项目的建设,由于工期比较紧,我们多数都在现场吃饭,经常工作到凌晨三四点钟,甚至通宵,大家困了就随便找个地方打个盹,然后又马上工作。”
为了在短短50多天的时间里完成所有项目,施工单位和监理单位也分工到人,五个项目无重复工作人员,每个项目投入60人以上。2020年1月初,项目建设接近尾声时,为了保证项目按计划投运,业主项目部根据项目进度制定了验收投产计划,生技部组织修试所、变电运行所、供电服务中心成立了3个验收小组,根据进度进行随工验收,验收小组在验收过程中不仅提出了相关缺陷,并给予相关技术支持,一起进行消缺。针对项目投运,系统运行部及变电运行所抽调了30多人成立了五个应急项目投运调度专项工作组,小组成员在五个应急项目投运当天专项负责五个应急项目的调度和操作,每个变电站都提前编写好投运方案以及应急处置措施,相比以往停电操作,每次停电都要节省2小时左右。验收工作组从2020年1月6日一直坚守到1月17日,五个应急项目全部投运完毕,项目建设期间,所有人都坚守在自己的岗位上,即便是天气再冷,雾再大,手冰的时候就哈几口气,错几下,又继续工作,吃饭都是换班吃饭,保证都有人在工作,晚上加班熬夜至凌晨三点以后就找个地方挤在一起休息一会儿或通宵,第二天工作的时候大多都是“熊猫眼”,他们每个人给对方起了同一个名字——“国宝”。在工作中,随处可以听到“国宝国宝,给我一个信号。国宝国宝,一起去抬一下设备……”
工地上大多数都是长年在外工作,基本上没怎么陪过家人,对家庭的照顾较少,特别是对小孩、老人的照顾特别少。谢浩说道:“平时出差也比较多,这次这五个项目意义重大,时间也非常紧急,快过年了,我儿子几次问什么时候能陪他玩,给他买过年的玩具。每到这个时候,我都不知道怎么面对,只能对儿子说,爸爸忙完工作有时间就陪你玩。儿子听后只是叹气,只会说有时间有时间,爸爸什么时候时候才能兑现我的承诺。”同样是上有老、下有小的杨晓杰,2020年1月16日在35kV盐源变工作时,高兴地接了个电话,回来继续工作时却发现眼睛红红的,一言不发。几经询问才知道,刚刚打电话给他的是他媳妇,问什么时候能回去带一下孩子。他媳妇一个人带着两个小孩,小的才6个月大,他已经出差两个多月了,觉得自己长期在外管不到家里,没有尽到丈夫的职责,心里面很是愧疚。他希望最后投运的这座变电站能像之前的那几座变电站顺利,好安心回家。

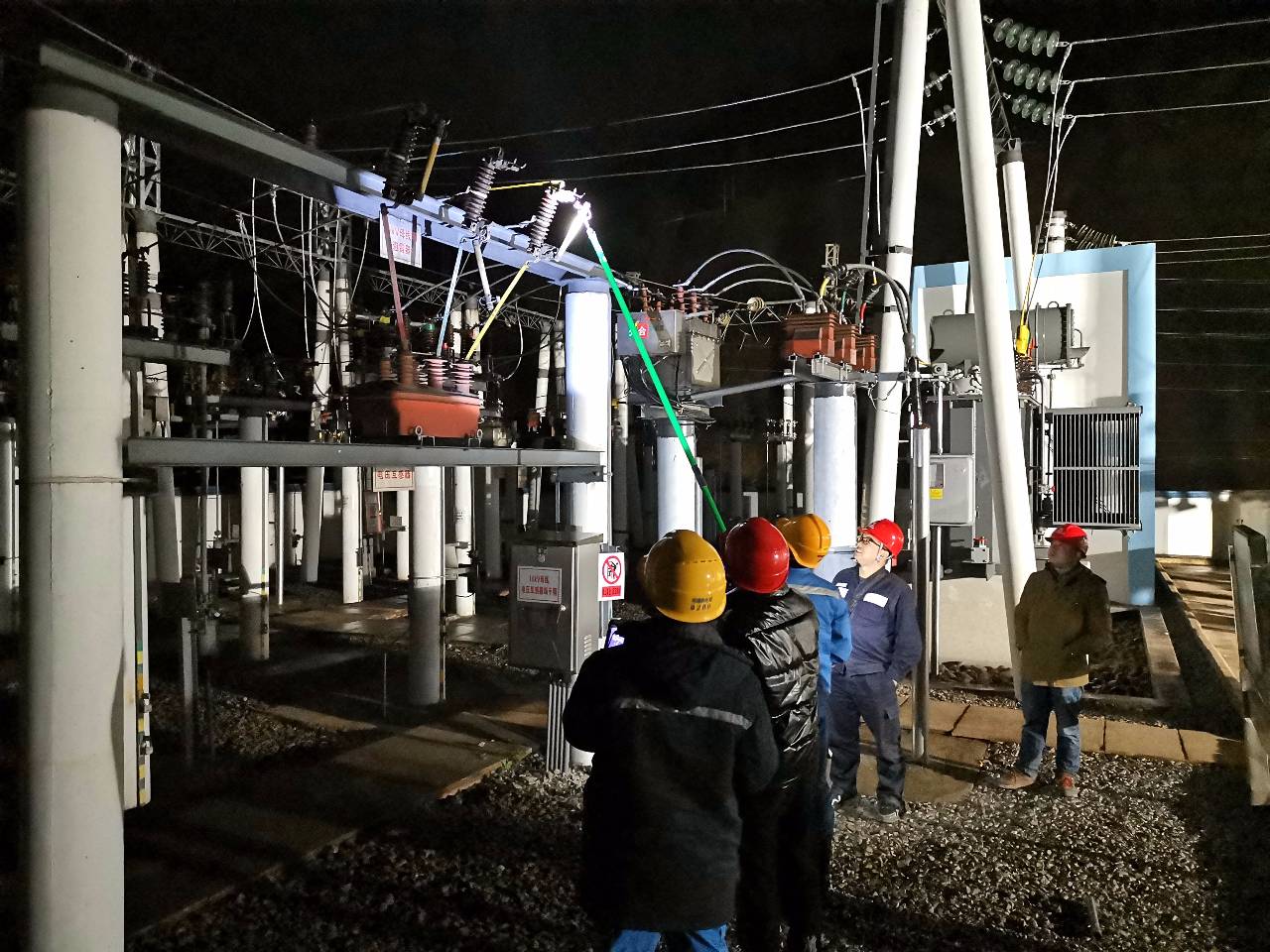

在大家务期必成的决心和信心下,在全体人员加班加点地奋战下,2020年1月17日5点50分,五个应急项目的最后一座变电站——35kV盐源变电站顺利投入运行。当最后一座变电站投运成功后,大家激动的心情难以言表,甚至有的人眼里还泛着泪花,那一刻,再多的汗水、再多的辛苦顷刻间烟消云散,大家都在为之欢呼,有人打趣地说道,我们一起泡泡面庆祝一下吧。

     电力更足了 屋里更亮了

五个应急项目共投入1714万元,所涉及的五座变电站,每座变电站均新增1台10000kVA的主变及相应的设备。供电能力得到大幅提升,解决了原有变电站供电能力不足的问题,为当地老百姓用上优质电,过上明亮、温暖、愉快的春节提供了充足的电力保障。

从彝良到镇雄,一路上,车水马龙,而且外地牌照居多。每个村里都有办喜事的,不是结婚就是盖新房的,好是热闹。同时,大街小巷摆着各式各样的年货,春联、各式水果、玩具等让人眼花缭乱。红红的大灯笼高高挂起,春节的气氛格外的浓重。

当地老百姓的钱包鼓了,电也足了,家住彝良县洛旺乡洛旺村的文明友:“我们村有7000多人,除了老人和小孩在老家之外,年轻的都外出打工去了,多数到年底才回来,这些年大家在外打工还是能挣好多钱的,村里这几年盖的新房越来越多,刚回来的时候甚至还不认识路。”同样是外出打工的国安强,挣钱后回到老家刚刚盖起了新房子,日子过得红红火火。他说道:“我和我媳妇已经在浙江打工十年了,租了十多亩地种大棚蔬菜,市场价好的时候,一年可以挣三十万左右,市场价不好的时候,能挣到一二十万,今年回老家盖了新房。前几年回来的时候,家里的灯要么比较暗,要么就经常停电。这次盖房子,全部用电气设备盖,电一直都很正常,盖房子的速度很快,而且现在家里的灯比以前更亮了。”对优质电带来便利的罗廷伟,他高兴地说道:“以前过年回来,感觉这个电很不稳定,过年的时候也比较冷,只能烧柴或者烧炭火取暖。今年回来,感觉这个电比较稳定,在外打工虽然没有挣到多少钱,但是一年就回来一两次,该享受的还是要享受,前几天家里还多添了几套家用电器,我们用电很满意。”

通过增加这几座变电站的变电容量,供电能力得到大幅提升,有效地解决了原变电站返乡潮供电能力不足的问题,更让广大老百姓用电用得舒心、用得开心,为当地老百姓用上优质电,过上明亮、温暖、愉快的春节提供了充足的电力保障,也为今后当地的经济发展、脱贫攻坚工作打下坚实的“电力基础”。老百姓“获得电力”更满意。 通讯员 贾理要
